【工程快報】安康機場室內外裝修工程交工在即
春已來
春風拂面,姹紫嫣紅
亦如春風十里不如你
戰“疫”,我們一起建設美好城市
建設一座機場
騰飛一座城市!

安康市安康機場遷建項目工程是經國務院、中央軍委批準的國家重點項目,按照省政府工作要求,2020年機場建成通航。時值防疫防控關鍵時期,工程建設時間緊,任務重,公司在接到任務通知后,高度重視,迅速集結相關建設人員,在省、市疫情防控指揮部審批后,我司于2020年2月10日投入安康機場建設中,在確保充足的防疫物品的情況下,開始緊張有序的搶工工作。
//規模、理念//
航站樓鋼飄帶取山造型,航站樓屋檐取水造型,兩者相呼應,以藍天為背景,構成山水一色的建筑特點。
取山造型理念來源于安康居民文化:安康地處秦嶺、巴山之中,人民在長期的生活創造中,形成了“短短籬笆矮矮屋,塊塊石板屋上覆”的安康民居建筑:石板屋。
取水造型理念來源于安康民俗文化:大禹治水的神話傳說。在今旬陽縣城東60公里漢江北岸關口鎮江北村,相傳為大禹疏浚漢江時的憩身之所,已列為重點文物保護單位,其歌功頌德之詩文,多有文獻記載。
色調
航站樓屋檐正面水飄帶鋁板取金屬白色為基調,以藍天為背景,形成天水一色的特點,屋檐吊頂底面水飄帶鋁板采用建筑櫞子造型,以象征原木的金屬棕銅色為基調,以相對深色的色調來表現出屋檐正面水飄帶的飄逸效果。正立面波形鋁板以香檳金色為背景基調,象征安康人民世世代代繁衍生息的黃土地。正立面玻璃以深藍灰為基調,以達到白天能遮擋室內的建筑結構及鋼結構等物體,夜晚顯現室內外燈光星空效果。正立面鋼飄帶以深藍灰為基調,其波形象征金州安康的發展一浪高一浪。
夜景
綠色安康是指航站樓采用綠色建筑標準,對節地與室內外環境、節能與能源利用、節水與水資源利用、節材與材料資源利用、室內外環境質量、施工管理、運營管理均采用綠色指標要求。

時值疫情突發關鍵時期,我司克服重重困難,既要做好疫情防控、又要確保項目建設的質量、進度等加快完成任務。為此,項目部采取了相關措施:
1、落實好進場施工人員的住宿、飲食事宜(餐食由專人統一采購),避免人員隨意流動,交叉感染。
2、執行、落實好進出車輛管理,在安康機場指揮部的統一指揮下,統一辦理機場建設車輛出入證明。

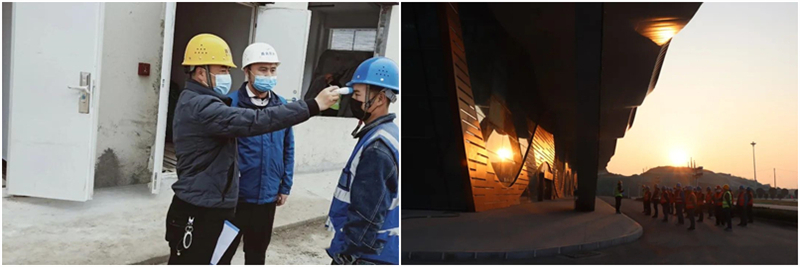

3、在施工現場,由專人每天不少于兩次對施工人員進行體溫測量、統一分發口罩。
4、為保證施工質量,項目部施工前進行詳細的施工技術交底,施工過程中不定時巡檢、并對施工人員不明確的施工內容做詳細的說明。施工完成后,對施工成品采取必要的保護措施,張貼警示標語、采取封閉保護等。
5、為響應安康機場指揮部加快機場建設的號召,正值新冠肺炎疫情嚴管嚴控的情形下趕工期,趕進度無疑是一次很大的考驗。我司項目部經統籌安排,提前做好施工準備(臨水、臨電、施工場地等)。迎難而上,在公司多部門配合下,施工材料通過快遞、物流等途徑按時運至施工現場,對應各工種的施工人員也迅速集結,陸續到達施工現場,確保了施工進度正常進行。
我司承建安康機場遷建項目的室內精裝與外幕墻工程
外幕墻工程
航站樓幕墻工程多為檐口懸挑弧形鋁板幕墻造型,施工需一次放線成型、弧形龍骨整體短時間滿焊(為避免焊接變形)、幕墻工程縱向弧度大,橫向造型復雜、挑檐寬度巨大,腳手架方案搭設南北立面必須根據屋面網架弧形造型搭設、東西立面必須根據幕墻斜面造型搭設,難度系數巨大。幕墻鋼結構工程均采用大截面鋼立柱。幕墻玻璃采用三層鋼化中空Low-e夾膠玻璃,單塊重達600斤,安裝難度大,需采用大型吊車及穩定的腳手架進行安裝,以保證安裝大型鋼柱梁時架體穩定。

室內精裝修工程
本項目地處秦巴腹地,潮濕多雨的自然氣候及高塑性膨脹土極不穩定的地質特征,對室內施工和用材提出嚴峻的考驗,所有材料均需除了滿足機場建設硬性防火要求外,還必須考慮防潮、防霉、防腐等因素,尤其是貴賓廳區域;在施工工藝方面,在保證裝飾效果的前提下,必須將結構穩固、預留伸縮、應對沉降作為重中之重。因而,考究的前期方案設計和精細化的過程施工管控顯得格外重要。
古往今來,秦巴山和漢江水孜孜不倦的哺育著安康兒女,如果說航站樓的外立面猶如一江漢水,那么在室內公共區部分,我們就會很自然的引入秦巴人文作為主要設計元素。古安康稱“金州”,因“三千里漢江,淘沙取金”而得名,其地質特征以棕褐色膨脹土為主,金色與棕褐色的升華便得到了醒目的主色調。地域文化符號有我們耳熟能詳的石板房、富硒茶、賽龍舟、絲綢、竹編等等,我們篩選了部分符號作為室內主要設計元素的延伸。例如:公共區墻面豎向錯峰排布的白色鋁板,就源自于當地石板房屋面瓦板巖的不規則排布,錯落自然而又不失現代感;獨立柱中間造型則源自于當地竹編,在交織與凝結之間蘊含了安康兒女的智慧與情懷。
疫情期間,項目部充分利用時間分層次、分先后順序進行施工。在施工過程中,我司在趕進度、控制量、重成品保護方面均力求完美,認真、執著的翔遠人在追求卓越的路上從未停歇,這也正是翔遠工程創新、專業、品質、共贏的核心價值觀的體現。
在公司多部門聯合全力配合下,項目按時完成施工任務。而后,為完善航站樓綜合業務大廳的裝飾效果,我司將持續做好服務質量,全力配合后續效果完善,助推安康機場完工,早日通航!
現場建設實拍圖
截止三月底,安康機場室內精裝、外幕墻裝飾工程歷時一年多的時間,所有施工任務基本完成,進入收尾階段。項目外立面效果及室內精裝修效果與設計效果圖高度匹配,得到了建設單位及各方的一致認可。
翔程萬里騰四海,
遠業千秋聚輝煌。
安能天下齊太平,
康勝往昔春常在。
起飛
建設一座機場,騰飛一座城市!
祝愿安康人民飛翔得更高更遠!
